螺旋樁基礎是光伏地面電站使用最為廣泛的基礎形式之一,螺旋樁的理論承載能力,在實際工程施工時必須進行測試。承載能力測試,是確保支架結構安全的重要保障,因?yàn)橥寥朗菑?fù)雜的分層結構,每一層的參數都不相同,而且每一層都不是均勻分布的,螺旋樁承載力的理論計算公式,只能計算出近似數值,用于初期選型的依據。
在項目開始前,需要對不同型號的螺旋樁進行承載力測試,確定最合適的樁型,今天小編為大家整理了單樁拉拔測試注意事項,助您獲得準確的拉拔測試數據,為支架方案設計提供了有力支持,為工程驗收提供依據。

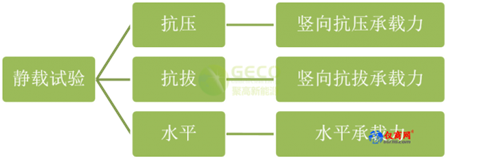

單樁靜載試驗

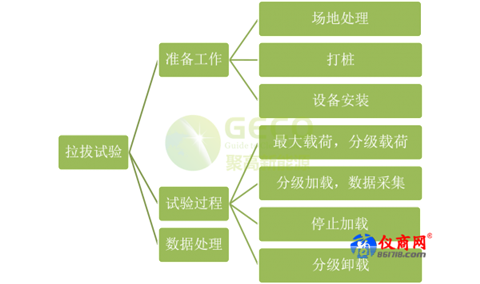

拉拔試驗流程

設備、儀器
拉拔試驗的設備由加載裝置、反力裝置和觀測裝置等部件組合而成。
1、加載裝置
加載裝置包括壓力源(液壓千斤頂5T、油泵、油管)、載荷臺架。
2、反力裝置
反力裝置有現場砌制和預制兩種。砌制:鋼支撐墩、鋼主梁。
3、觀測裝置
觀測裝置包括百分表(50mm)、壓力計、力傳感器、位移傳感器。

(設備儀器圖)
設備和儀器的組裝(現場砌制)
試驗過程:加載和卸載
1、確定最大試驗荷載:
——按結構計算中最大樁頂載荷的2倍取值;
2、確定分級荷載:
——每級加載為最大試驗荷載的1/5-1/4;
3、試驗加載方式:
——每級荷載施加后按5、10、20s測讀百分表沉降量,以后每隔20s測讀一次,每級載荷持續2-15min;
4、終止加載條件:
——在某級荷載作用下,樁頂上拔量大于前一級上拔荷載作用下的上拔量5倍。
——已達到最大試驗荷載。5、卸載:
——卸載應分級進行,每級卸載量取分級荷載的2 倍,逐級等量卸載;
極限承載力判定標準

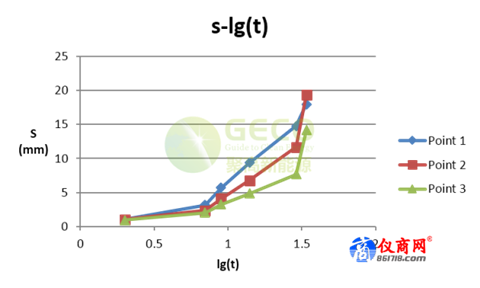

數據整理:繪制載荷-上拔量(Q-s)關系曲線和上拔量-時間對數(s-lgt)關系曲線。
抗拔極限承載力按下列方法綜合判定:
1、根據上拔量隨載荷的變化特征確定:對陡變型Q-s曲線,取陡升開始點對應的載荷值;
2、根據上拔量隨時間變化的特征確定:取s-lgt曲線斜率明顯變陡或曲線尾部明顯彎曲的前一級荷載值;
3、某級荷載作用下,上拔量大于前一級荷載作用下上拔量的5倍,取其前一級荷載值。
試驗注意事項:
1、裝置及儀表應固定牢靠;
2、應緩慢地逐級均勻加載,并作詳細記錄;
3、拉拔裝置下方和兩側不得站人;
4、設專人監視,以保證操作人員安全;
5、明確試驗區范圍,設立警示標牌。
